我最喜欢的开源项目管理工具

如果你要管理大型复杂的项目,请尝试利用开源选择替换 MS-Project。

诸如建造卫星、开发机器人或推出新产品之类的项目都是昂贵的,涉及不同的提供商,并且包含必须跟踪的硬依赖性。

大型项目领域中的项目管理方法非常简单(至少在理论上如此)。你可以创建项目计划并将其拆分为较小的部分,直到你可以合理地将成本、持续时间、资源和依赖性分配给各种活动。一旦项目计划获得负责人的批准,你就可以使用它来跟踪项目的执行情况。在时间轴上绘制项目的所有活动将产生一个称为 甘特图 Gantt chart 的条形图。

甘特图一直被用于 瀑布项目方法,也可以用于敏捷方法。例如,大型项目可能将甘特图用于 Scrum 冲刺,而忽略其他像用户需求这样的细节,从而嵌入敏捷阶段。其他大型项目可能包括多个产品版本(例如,最低可行产品 [MVP]、第二版本、第三版本等)。在这种情况下,上层结构是一种敏捷方法,而每个阶段都计划为甘特图,以处理预算和复杂的依赖关系。

项目管理工具

不夸张地说,有数百种现成的工具使用甘特图管理大型项目,而 MS-Project 可能是最受欢迎的工具。它是微软办公软件家族的一部分,可支持到成千上万的活动,并且有大量的功能,支持几乎所有可以想象到的管理项目进度的方式。对于 MS-Project,有时候你并不知道什么更昂贵:是软件许可证还是该工具的培训课程。

另一个缺点是 MS-Project 是一个独立的桌面应用程序,只有一个人可以更新进度表。如果要多个用户进行协作,则需要购买微软 Project 服务器、Web 版的 Project 或 Planner 的许可证。

幸运的是,专有工具还有开源的替代品,包括本文中提及的应用程序。所有这些都是开源的,并且包括基于资源和依赖项的分层活动调度的甘特图。ProjectLibre、GanttProject 和 TaskJuggler 都针对单个项目经理的桌面应用程序。ProjeQtOr 和 Redmine 是用于项目团队的 Web 应用程序,而 ]project-open[ 是用于管理整个组织的 Web 应用程序。

我根据一个单用户计划和对一个大型项目的跟踪评估了这些工具。我的评估标准包括甘特图编辑器功能、Windows/Linux/macOS 上的可用性、可扩展性、导入/导出和报告。(背景披露:我是 ]project-open[ 的创始人,我在多个开源社区中活跃了很多年。此列表包括我们的产品,因此我的观点可能有偏见,但我尝试着眼于每个产品的最佳功能。)

Redmine 4.1.0

Redmine

Redmine 是一个基于 Web 的专注于敏捷方法论的项目管理工具。

其标准安装包括一个甘特图时间轴视图,但缺少诸如调度、拖放、缩进(缩排和凸排)以及资源分配之类的基本功能。你必须单独编辑任务属性才能更改任务树的结构。

Redmine 具有甘特图编辑器插件,但是它们要么已经过时(例如 Plus Gantt),要么是专有的(例如 ANKO 甘特图)。如果你知道其他开源的甘特图编辑器插件,请在评论中分享它们。

Redmine 用 Ruby on Rails 框架编写,可用于 Windows、Linux 和 macOS。其核心部分采用 GPLv2 许可证。

  • 适合于: 使用敏捷方法的 IT 团队。
  • 独特卖点: 这是 OpenProject 和 EasyRedmine 的原始“上游”父项目。

]project-open[ 5.1

![]project-open

[]project-open 是一个基于 Web 的项目管理系统,从整个组织的角度看类似于 企业资源计划 enterprise resource planning (ERP)系统。它还可以管理项目档案、预算、发票、销售、人力资源和其他功能领域。有一些不同的变体,如用于管理项目公司的 专业服务自动化 professional services automation (PSA)、用于管理企业战略项目的 项目管理办公室 project management office (PMO)和用于管理部门项目的 企业项目管理 enterprise project management (EPM)。

]project-open[ 甘特图编辑器包括按等级划分的任务、依赖关系和基于计划工作和分配资源的调度。它不支持资源日历和非人力资源。]project-open[ 系统非常复杂,其 GUI 可能需要刷新。

]project-open[ 是用 TCL 和 JavaScript 编写的,可用于 Windows 和 Linux。 ]project-open[ 核心采用 GPLv2 许可证,并具有适用于大公司的专有扩展。

  • 适合于: 需要大量财务项目报告的大中型项目组织。
  • 独特卖点: ]project-open[ 是一个综合系统,可以运行整个项目公司或部门。

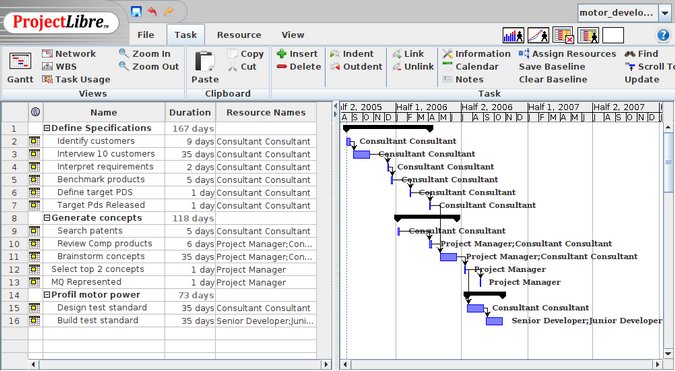

ProjectLibre 1.9.3

ProjectLibre

在开源世界中,ProjectLibre 可能是最接近 MS-Project 的产品。它是一个桌面应用程序,支持所有重要的项目计划功能,包括资源日历、基线和成本管理。它还允许你使用 MS-Project 的文件格式导入和导出计划。

ProjectLibre 非常适合计划和执行中小型项目。然而,它缺少 MS-Project 中的一些高级功能,并且它的 GUI 并不是最漂亮的。

ProjectLibre 用 Java 编写,可用于 Windows、Linux 和macOS,并在开源的 通用公共署名许可证 Common Public Attribution License (CPAL)下授权。ProjectLibre 团队目前正在开发一个名为 ProjectLibre Cloud 的 Web 产品,并采用专有许可证。

  • 适合于: 负责中小型项目的个人项目管理者,或者作为没有完整的 MS-Project 许可证的项目成员的查看器。
  • 独特卖点: 这是最接近 MS-Project 的开源软件。

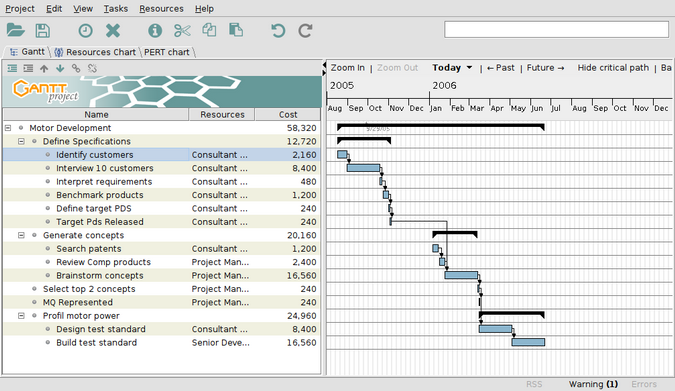

GanttProject 2.8.11

GanttProject

GanttProject 与 ProjectLibre 类似,它是一个桌面甘特图编辑器,但功能集更为有限。它不支持基线,也不支持非人力资源,并且报告功能比较有限。

GanttProject 是一个用 Java 编写的桌面应用程序,可在 GPLv3 许可下用于 Windows、Linux 和 macOS。

  • 适合于: 简单的甘特图或学习基于甘特图的项目管理技术。
  • 独特卖点: 它支持 流程评估和审阅技术 program evaluation and review technique (PERT)图表,并使用 WebDAV 的协作。

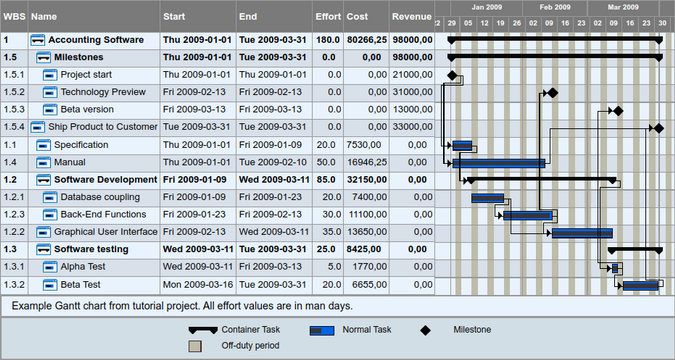

TaskJuggler 3.7.1

TaskJuggler

TaskJuggler 用于在大型组织中安排多个并行项目,重点是自动解决资源分配冲突(即资源均衡)。

它不是交互式的甘特图编辑器,而是一个命令行工具,其工作方式类似于一个编译器:它从文本文件中读取任务列表,并生成一系列报告,这些报告根据分配的资源、依赖项、优先级和许多其他参数为每个任务提供最佳的开始和结束时间。它支持多个项目、基线、资源日历、班次和时区,并且被设计为可扩展到具有许多项目和资源的企业场景。

使用特定语法编写 TaskJuggler 输入文件可能超出了普通项目经理的能力。但是,你可以使用 ]project-open[ 作为 TaskJuggler 的图形前端来生成输入,包括缺勤、任务进度和记录的工作时间。当以这种方式使用时,TaskJuggler 就成为了功能强大的假设情景规划器。

TaskJuggler 用 Ruby 编写,并且在 GPLv2 许可证下可用于 Windows、Linux 和 macOS。

  • 适合于: 由真正的技术极客管理的中大型部门。
  • 独特卖点: 它在自动资源均衡方面表现出色。

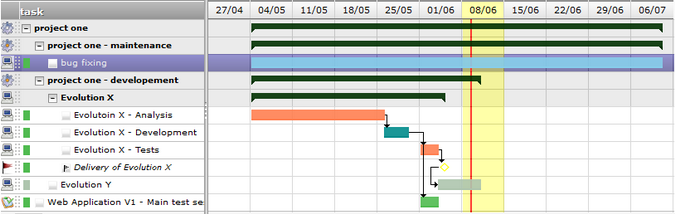

ProjeQtOr 9.0.4

ProjeQtOr

ProjeQtOr 是适用于 IT 项目的、基于 Web 的项目管理应用程序。除了项目、工单和活动外,它还支持风险、预算、可交付成果和财务文件,以将项目管理的许多方面集成到单个系统中。

ProjeQtOr 提供了一个甘特图编辑器,与 ProjectLibre 功能类似,包括按等级划分的任务、依赖关系以及基于计划工作和分配资源。但是,它不支持取值的就地编辑(例如,任务名称、估计时间等);用户必须在甘特图视图下方的输入表单中更改取值,然后保存。

ProjeQtOr 用 PHP 编写,并且在 Affero GPL3 许可下可用于 Windows、Linux 和 macOS。

  • 适合于: 跟踪项目列表的 IT 部门。
  • 独特卖点: 让你为存储每个项目的大量信息,将所有信息保存在一个地方。

其他工具

对于特定的用例,以下系统可能是有效的选择,但由于各种原因,它们被排除在主列表之外。

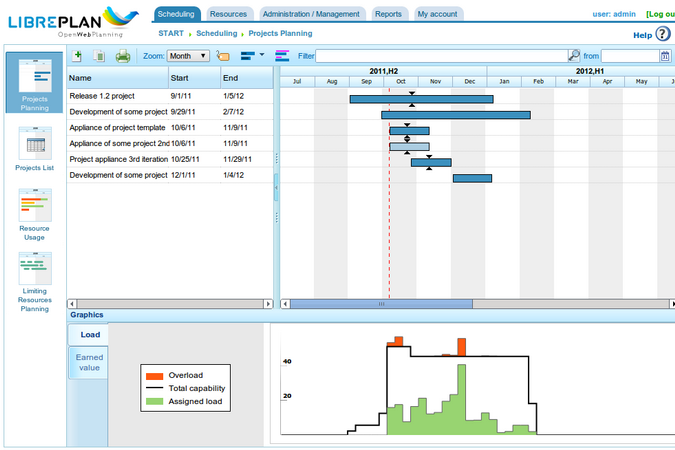

LIbrePlan

  • LibrePlan 是一个基于 Web 的项目管理应用程序,专注于甘特图。由于其功能集,它本来会在上面的列表中会占主导地位,但是没有可用于最新 Linux 版本(CentOS 7 或 8)的安装。作者说,更新的说明将很快推出。
  • dotProject 是一个用 PHP 编写的基于 Web 的项目管理系统,可在 GPLv2.x 许可证下使用。它包含一个甘特图时间轴报告,但是没有编辑它的选项,并且依赖项还不起作用(它们“仅部分起作用”)。
  • Leantime 是一个基于 Web 的项目管理系统,具有漂亮的用 PHP 编写的 GUI,并且可以在 GPLv2 许可证下使用。它包括一个里程碑的甘特时间线,但没有依赖性。
  • Orangescrum 是基于 Web 的项目管理工具。甘特图图可以作为付费附件或付费订阅使用。
  • Talaia/OpenPPM 是一个基于 Web 的项目组合管理系统。但是,版本 4.6.1 仍显示“即将推出:交互式甘特图”。
  • Odoo 和 OpenProject 都将某些重要功能限制在付费企业版中。

在这篇评论中,目的是包括所有带有甘特图编辑器和依赖调度的开源项目管理系统。如果我错过了一个项目或误导了什么,请在评论中让我知道。
